Guia PMBOK 8a. Edição: O Presente e o Futuro dos Projetos, de Acordo com o PMI

MJA

Você já entregou um projeto no prazo, dentro do orçamento e com tudo no escopo — e mesmo assim a empresa não colheu resultado nenhum?

Essa contradição é exatamente o problema que o PMI passou 20 anos tentando resolver. E a resposta oficial chegou: o PMBOK 8ª Edição. Ela muda as regras do jogo e quem trabalha com produto e inovação precisa entender por quê.

Por que esse debate importa agora

Existe uma tensão silenciosa nos times de produto e inovação. De um lado, a pressão por governança, previsibilidade e controle. A linguagem clássica do gerenciamento de projetos. Do outro, a realidade de produtos digitais e físicos cada vez mais complexos: descoberta contínua, mudanças de requisito, usuários que só revelam o que querem quando têm algo na mão.

Para muitos profissionais, o PMBOK sempre pareceu do “lado errado” dessa tensão: um guia denso, burocrático, pensado para construir pontes e aeroportos — não para lançar produtos em mercados incertos.

Essa percepção ficou desatualizada. E a 8ª edição é a prova mais contundente disso.

Neste artigo, você vai entender as mudanças estruturais do PMBOK 8 — especialmente a aproximação com gestão de produtos e a incorporação da Inteligência Artificial como elemento central. Mais do que teoria: você vai sair com um passo a passo aplicável no seu próximo ciclo de planejamento, ilustrado com um case do setor industrial. A conclusão pode surpreender: o PMBOK nunca esteve tão próximo do universo de produto quanto agora.

De processos a princípios — e de volta (mas diferente)

Guia PMBOK 6a., 7a. e 8a. Edições

Para entender a 8ª edição, é preciso entender a jornada. O PMBOK evoluiu em três grandes saltos (Tabela 1):

Edição Estrutura base Foco central Relevância para produto
6ª edição 49 processos, 10 áreas de conhecimento Receita prescritiva: o que fazer em cada etapa Baixa — linguagem de execução e controle
7ª edição (2021) 12 princípios + domínios de desempenho Sistemas de entrega de valor, resultados Média-alta — fala de valor, mas abstrata demais
8ª edição (2025/2026) 6 princípios + ~40 processos enxutos + 7 domínios Síntese: valor + operacionalidade + IA Alta — integra preditivo, ágil e híbrido

Tabela 1 – Guia PMBOK 6a., 7a. e 8a. edições

A 6ª edição era essencialmente uma receita de bolo: 49 processos distribuídos em 10 áreas de conhecimento, com entradas, ferramentas e saídas para cada etapa. Útil para padronizar, mas rígido para ambientes de alta incerteza.

A 7ª edição foi uma ruptura histórica. Saiu dos processos e adotou 12 princípios orientadores — mais próximos de valores do que de checklists. Trouxe o conceito de “sistema de entrega de valor”: projetos deixaram de ser fins em si mesmos e passaram a ser meios de gerar valor para stakeholders. Foi o PMBOK se aproximando da linguagem de produto. Mas para muitos gestores, ficou abstrato demais no dia a dia.

A 8ª edição é a síntese (Figura 1). Mantém a orientação a valor, consolida os princípios em 6 (mais memoráveis e aplicáveis), e reintroduz cerca de 40 processos enxutos organizados em 5 grupos e 7 domínios de desempenho. Como se diz no mercado: o melhor dos dois mundos — a clareza operacional das edições anteriores com a visão estratégica da 7ª.

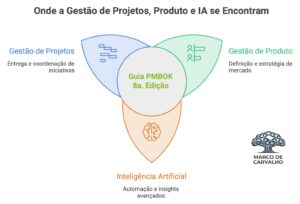

Figura 1 – PMBOK 8a. Edição como convergência entre gestão de projetos, gestão de produtos e IA

O PMI anunciou os conteúdos finais em 2025, com lançamento digital para membros em novembro de 2025 e versão impressa em janeiro de 2026. A atualização do exame PMP está prevista para julho de 2026. Para fins práticos, a 8ª edição já é referência vigente.

Os 6 princípios que todo gestor de produto deveria conhecer

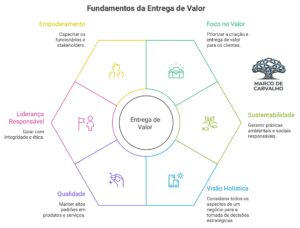

A redução de 12 para 6 princípios (Figura 2) não foi simplificação — foi síntese. Os princípios foram agrupados em três grandes intenções (Tabela 2):

Intenção Princípios Paralelo com produto
Orientação a Valor Foco no Valor + Integrar Sustentabilidade
  • North Star Metric (o indicador único que melhor resume o valor real que um produto ou serviço entrega aos seus clientes).
  • Impacto de longo prazo.
Proatividade Visão Holística + Inserir Qualidade
  • Pensamento sistêmico.
  • Qualidade desde o discovery (conjunto de atividades contínuas voltadas para explorar oportunidades, entender as necessidades do cliente e validar hipóteses).
Propriedade Liderança Responsável + Cultura de Empoderamento
  • Times autônomos.
  • Squads (modelo de organização de equipes de trabalho focado em autonomia, agilidade e multidisciplinaridade) com ownership (sentimento de dono) real.

Tabela 2 – Princípios do gerenciamento de projetos no Guia PMBOK 8a. Edição

Para o gestor de produto, esses princípios tendem a soar muito familiares, porque são os mesmos valores que estruturam times de alto desempenho em ambientes ágeis. A diferença é que agora eles fazem parte do padrão oficial global de gestão de projetos.

Outra mudança importante a destacar: o domínio “Custo” foi renomeado para “Finanças”. Parece sutil, mas é simbólico: projetos deixam de ser tratados como centros de custo e passam a ser vistos como investimentos com ROI esperado — exatamente a lógica de portfólio de produto.

Figura 2 – Os 6 Princípios do Guia PMBOK 8a. Edição

Passo a passo: aplicando o PMBOK 8 em desenvolvimento de produto

Para tornar esses conceitos concretos, vamos acompanhar uma situação real de desenvolvimento de produto físico.

O cenário: um PM de uma montadora de médio porte lidera o desenvolvimento de um novo painel de instrumentos com interface digital para uma linha de camionetas. Ele tem um time multidisciplinar — engenharia mecânica, design de interface, TI embarcada e fornecedores externos —, stakeholders no board (alta direção da organização) e uma janela de lançamento de 18 meses.

Etapa 1 — Inicie com valor, não com escopo (Figura 3)

Antes de abrir qualquer ferramenta de gestão, responda: qual valor esse projeto entrega e para quem?

O PMBOK 8 reforça o uso do Project Canvas como artefato de iniciação — uma alternativa mais enxuta e estratégica ao Termo de Abertura tradicional. Ele obriga a equipe a responder: qual o problema que estamos resolvendo? Quem é beneficiado? Como vamos medir se entregamos valor?

No caso da montadora, o PM (Gerente de Projeto) define a North Star Metric do projeto: “índice de satisfação do motorista com a experiência digital no primeiro mês de uso”. Não “painel entregue no prazo” — mas impacto real percebido pelo usuário final.

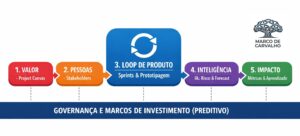

Figura 3 – Fluxo híbrido do desenvolvimento de produto

Etapa 2 — Mapeie stakeholders com lente de produto

O domínio Stakeholders do PMBOK 8 vai além do registro de partes interessadas. A pergunta-chave é: quem influencia ou é impactado pelo valor entregue?

Uma dica prática: combine o Mapa de Stakeholders do PMBOK com User Story Mapping para conectar atores internos (engenharia, homologação, board) com usuários finais (os motoristas). Isso evita o erro clássico de gerenciar stakeholders apenas como “aprovadores de cronograma”.

No caso da montadora, o PM identifica que o time de homologação regulatória é um stakeholder crítico frequentemente ignorado nas fases iniciais. Ao incluí-lo no discovery desde a iniciação, ela evita retrabalho caro de engenharia mais tarde.

Etapa 3 — Planeje de forma híbrida

A 8ª edição reconhece explicitamente três abordagens: preditiva, iterativa/ágil e híbrida. Para produtos físicos com restrições regulatórias e de investimento industrial, o modelo híbrido é o mais adequado.

A lógica é simples: use marcos de governança rígidos (preditivo) para decisões de investimento e gate reviews (pontos de controle) com o board — especialmente antes de comprometer orçamento em ferramental ou moldes. Use sprints de prototipagem e validação (ágil) para a fase de discovery com usuários.

No caso da montadora: 4 gate reviews com o board ao longo dos 18 meses + sprints quinzenais de prototipagem física e testes de UX (user experience / experiência de usuário) com motoristas reais antes de qualquer decisão de molde.

Etapa 4 — Use IA como co-PMO no seu ciclo

A 8ª edição incorpora Inteligência Artificial como pilar de excelência — não como curiosidade tecnológica. A Fundação Vanzolini descreve que o novo guia reforça o “uso estratégico de dados e IA para garantir a entrega de valor”.

Três aplicações concretas para produtos físicos:

  • Gestão de riscos: IA analisando histórico de recalls, laudos de homologação anteriores e dados de fornecedores para gerar um mapa de riscos de engenharia antes do planejamento formal.
  • Estimativas preditivas: modelos de machine learning para previsões de prazo e custo com base em projetos similares da empresa.
  • Síntese de stakeholders: IA consolidando feedbacks de testes com usuários, pesquisas de satisfação e dados de atendimento ao cliente em ações reais para o time de produto.

No caso da montadora, o PM usa IA para cruzar dados de recalls históricos de produtos similares de concorrentes e gerar um mapa de riscos de engenharia inicial — economizando semanas de levantamento manual e antecipando pontos críticos antes do planejamento detalhado.

Etapa 5 — Monitore valor, não só progresso

O domínio Finanças do PMBOK 8 vai além de controlar custos: acompanhe o ROI esperado versus realizado em cada ciclo de revisão.

Para produto físico, crie um Value Dashboard (Painel de Controle de Valor) simples — revisado a cada gate review:

  • Métricas de negócio: margem por unidade versus meta, projeção de volume de vendas, NPS (Net Promoter Store) em testes com usuários.
  • Métricas de processo: taxa de aprovação em homologação, número de alterações de engenharia pós-gate, aderência ao cronograma de tooling.

No caso da montadora: o PM apresenta no marco de 9 meses não só “X etapas de engenharia concluídas”, mas “87% de aprovação nos testes de UX com motoristas” e “0 alterações de molde solicitadas após o gate de ferramental” — indicadores que o board entende como valor real.

Etapa 6 — Feche com aprendizado, não com relatório

A Gestão do Conhecimento no PMBOK 8 é processo contínuo — não apenas uma formalidade de encerramento. A ideia é que cada projeto alimente o ativo organizacional de aprendizados, tornando o próximo ciclo mais inteligente.

Para produto físico, isso é especialmente valioso: aprendizados sobre fornecedores críticos, padrões de falha de componentes, perfis de risco regulatório — tudo isso tem valor estratégico enorme para o próximo projeto de linha.

No caso da montadora: o PM registra 3 aprendizados estruturados sobre integração de fornecedores de hardware embarcado — incluindo um alerta sobre lead time de chips que impactou o projeto e que o próximo time precisa antecipar desde a iniciação.

Case real: fabricante de eletrodomésticos migra de waterfall para gestão híbrida de produto

O exemplo da montadora é um cenário composto. Mas o padrão que ele ilustra é muito real — e acontece com frequência em empresas de linha branca, automotivas e de bens de consumo.

Veja o antes e depois de um fabricante de eletrodomésticos de grande porte, com portfólio de linha branca e crescente pressão por produtos conectados (IoT).

Antes

O desenvolvimento seguia um ciclo waterfall de 24 a 36 meses: briefing -> engenharia -> ferramental -> produção -> lançamento. Sem validação com usuário final até o produto estar fisicamente pronto.

O PMO controlava cronograma e custo, mas os produtos chegavam ao mercado com características que o consumidor não valorizava. Um caso emblemático: um painel com 12 funções, mas com uso real concentrado em apenas 3. O retrabalho após a fabricação do ferramental custava entre R$ 500 mil e R$ 2 milhões por alteração de molde.

O portfólio era aprovado por intuição de líderes sêniores — sem critério estruturado de valor ou potencial de mercado. Projetos zumbis proliferavam: iniciativas mantidas ativas simplesmente porque constavam no plano anual.

Intervenção

A empresa adotou práticas alinhadas ao que o PMBOK 8 institucionaliza, combinadas com disciplina de gestão de produto:

  • Os 6 princípios do PMBOK 8 foram adotados como filtro de aprovação de portfólio — especialmente “foco no valor” e “visão holística” (incluindo impacto ambiental e sustentabilidade da cadeia produtiva).
  • Introdução de fases de discovery antes do ferramental: protótipos funcionais validados com consumidores reais antes de qualquer decisão de molde ou investimento industrial.
  • Governança híbrida: gate reviews rígidos com o board para decisões de investimento + sprints de prototipagem e validação de UX com usuários reais.
  • IA aplicada a dados de pós-venda: análise cruzada de dados do SAC, reclamações e laudos de devolução para identificar padrões de falha antecipadamente — alimentando o planejamento de risco do próximo ciclo de produto.
  • Cada projeto passou a ter um dono de valor — papel híbrido entre PM de produto e gestor de projetos, responsável por conectar o ciclo de discovery ao roadmap de linha.

Depois

  • Ciclo de desenvolvimento reduzido de 36 para cerca de 22 meses em projetos de evolução de linha.
  • Redução de aproximadamente 40% no volume de alterações de engenharia após o gate de ferramental — resultado direto do discovery antecipado com usuários.
  • 2 produtos cancelados antes do investimento em moldes, com base em dados de validação e análise de portfólio por valor — economizando cerca de R$ 8 milhões em investimento sem retorno previsto.
  • Linguagem comum entre engenharia, marketing de produto e board: todos passaram a avaliar projetos por “valor entregue ao consumidor e à margem”, não por “etapas concluídas”.

Este case mostra que os princípios do PMBOK 8 não são exclusivos de software. Em indústrias onde o custo do retrabalho é físico e irreversível, a lógica de validar valor antes de investir tem impacto financeiro imediato e mensurável.

5 erros comuns ao tentar aplicar o PMBOK moderno em inovação

Erro 1 — Tratar “valor” como novo nome para “escopo”

O equívoco mais comum: renomear entregas de “escopo” para “valor” sem mudar os critérios de sucesso. Na prática, o projeto continua sendo medido por prazo e orçamento — com um vocabulário novo.

Como evitar: defina sempre 2 a 3 métricas de impacto — de negócio ou de usuário — antes de abrir o planejamento. Se não conseguir responder “como saberemos que entregamos valor?”, o projeto não está pronto para ser iniciado.

Erro 2 — Usar os 40 processos como checklist obrigatório

A reintrodução de processos na 8ª edição não é volta ao prescritivo. O conceito central é o Tailoring: selecionar os processos relevantes para o contexto do projeto. Um projeto de novo produto de consumo não precisa dos mesmos artefatos que a construção de uma usina.

Como evitar: antes de iniciar um projeto, faça uma sessão de Tailoring com o time — liste os processos disponíveis e escolha conscientemente quais fazem sentido para o contexto, o risco e o porte da iniciativa.

Erro 3 — Gestão de projetos desconectada do ciclo de vida de produto

Tratar cada projeto de produto como evento isolado, sem integrar com roadmap, hipóteses e OKRs, leva ao paradoxo clássico: projetos bem-sucedidos que resultam em produtos irrelevantes.

Como evitar: conecte o Project Canvas (iniciação) ao roadmap e às hipóteses de produto. O projeto existe para habilitar um resultado de produto — não é um fim em si mesmo.

Erro 4 — Ignorar liderança e cultura

Implantar “PMBOK 8” distribuindo templates e treinamentos técnicos, sem trabalhar os princípios de liderança responsável e empoderamento, produz adoção superficial. Os formulários mudam, o mindset não.

Como evitar: use os 6 princípios como pauta de retrospectiva de liderança trimestral — não apenas como conceito teórico do guia. Pergunte: qual princípio estamos mais negligenciando neste momento?

Erro 5 — IA como automação de tarefas, não como alavanca estratégica

Usar IA apenas para gerar atas e consolidar status é desperdiçar 90% do potencial. O PMBOK 8 posiciona IA como elemento do sistema de entrega de valor — não como ferramenta administrativa (Figura 4).

Como evitar: mapeie 2 a 3 pontos do seu ciclo de projeto onde decisões são tomadas com pouca informação — e experimente IA nesses pontos primeiro. Mapeamento de riscos e síntese de feedback de usuários são bons pontos de partida.

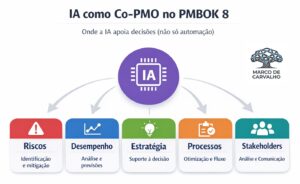

Figura 4 – Inteligência Artificial como co- Project Management Officer

Próximos passos: o que você pode fazer esta semana

Abaixo, um checklist de ações concretas para começar a aplicar a lógica do PMBOK 8 no seu contexto — sem precisar ler o guia completo primeiro.

(   ) Hoje: releia o objetivo do seu projeto atual e reformule em termos de valor — “Este projeto existe para entregar [resultado mensurável] para [quem]”. Se não conseguir, esse é o primeiro problema a resolver.

(   ) Hoje: liste os 3 stakeholders mais críticos do seu projeto. Você está comunicando valor ou progresso para cada um deles?

(   ) Amanhã: faça um diagnóstico rápido do seu projeto contra os 6 princípios do PMBOK 8. Qual está mais negligenciado?

(   ) Amanhã: escolha 1 decisão do seu próximo ciclo onde você vai testar IA como apoio — mapeamento de riscos, síntese de feedbacks ou estimativa de esforço.

(   ) Esta semana: crie um Value Dashboard de 5 indicadores para o seu projeto (3 de negócio + 2 de processo) e compartilhe na próxima reunião de status.

(   ) Esta semana: identifique se existe ao menos 1 “projeto zumbi” no seu portfólio — ativo, mas sem valor mensurável. Proponha suspensão ou pivô.

Conclusão: o que realmente mudou

O PMBOK 8 não é apenas uma atualização de conteúdo. É a consolidação de uma virada de mentalidade que o PMI vinha construindo há uma década: projetos existem para servir a produtos e gerar valor contínuo — não são fins em si mesmos.

A 8ª edição entrega a síntese mais equilibrada que o PMI já publicou. Princípios claros e memoráveis. Processos enxutos e adaptáveis. Integração real entre abordagens preditivas, ágeis e híbridas. E, pela primeira vez, Inteligência Artificial como parte estrutural do sistema de entrega de valor — não como apêndice.

Para quem trabalha com produto e inovação, o sinal é direto: a linguagem do PMBOK e a linguagem de produto nunca estiveram tão próximas. Quem souber conectar os dois mundos vai ter uma vantagem real — tanto na conversa com o board quanto na execução com o time.

O maior obstáculo, como sempre, não é técnico. É cultural. Mudar de “entreguei o escopo” para “gerei valor” exige uma nova forma de liderar, priorizar e medir. E isso não vem de guia nenhum — vem de prática consciente e deliberada.

O PMI levou 30 anos para dizer o que os melhores gestores de produto já sabiam: no final, o que importa não é o que você entregou, mas o que mudou por causa do que você entregou.

Para aprofundar

Livro Autor Por que ler
PMBOK Guide — 8ª Edição PMI A fonte primária. Essencial para dominar o novo padrão com profundidade.
Inspirado Marty Cagan Complementa o PMBOK com a perspectiva de descoberta e entrega de valor de produto.
Avalie o Que Importa John Doerr O livro perfeito para operacionalizar o “foco em valor” que o PMBOK 8 prega.
The Lean Startup Eric Ries Base do pensamento iterativo — leitura obrigatória para entender por que o PMBOK precisou evoluir.

Mais sobre inovação, desenvolvimento de produtos e as últimas tendências tecnológicas? Inscreva-se em nosso blog e fique por dentro das atualizações regulares!

Como parte do nosso compromisso com a transparência, informamos que este blog participa do Programa de Afiliados da Amazon. Isso significa que, se você fizer uma compra através dos links fornecidos aqui, podemos receber uma pequena comissão. No entanto, isso não implica em nenhum custo adicional para você. Esse é um método que nos ajuda a manter o blog em atividade e a oferecer conteúdo relevante e recomendações de qualidade. Agradecemos imensamente o seu apoio!

TGT

Deixe um comentário

O seu endereço de e-mail não será publicado. Campos obrigatórios são marcados com *

Rolar para cima
